Расчет производственного участка

Страница 2

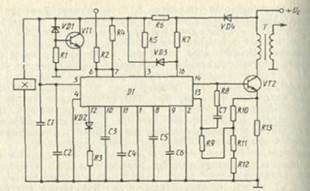

Технологическая карта

Замена выходного транзистора

№ п/п

Наименование операции

Инструмент

Расчет нормы

времени

Технические

требования

1

Подготовка инструмента к работе

Паяльник,

пинцет

1 мин.

Паяльник должен быть хорошо прогрет.

2

Выпаивание отказавшего транзистора

Паяльник, пинцет

0,5 мин.

3

Подготовка места под новый транзистор

Паяльник

1 мин.

В месте пайки не должно быть лишнего припоя на плате, тран-зистор должен свободно входить в отверстия

4

Припаивание нового транзистора

Паяльник,

пинцет

0,7 мин.

Транзистор должен быть хорошо припаян и не шататься.

Расчет времени

Тшт = То + Тв + Т обсл + Тп

Тш – время, затрачиваемое на ремонт одной единицы.

То – время, на протяжении которого происходит выполнение операции.

Тв – время, затрачиваемое на выполнение действий, обеспечивающих выполнение основной работы и повторяющихся при ремонте.

Тобсл – время организационного обслуживания рабочего места (4-6% от Топ).

Тп – время на личные надобности и отдых (4-6% от Топ).

Топ = То + Тв

То = 1,2 мин

Тв = 2 мин

Топ = 3,2 мин

Тобсл = 0,2 мин

Тп = 0,2 мин

Тшт = 1,2 + 2 + 0,2 + 0,2 = 3,6 мин
